2016年监理工程师考试质量投资进度控制真题答案与解析【111-120】

    发表时间:2016-5-20 15:32:05 编辑:chenxiangjun

    字号:T|T

    2016年注册监理工程师质量投资进度控制考试真题答案与解析【111-120】。监理工程师通关报名热线:400-0086-044,010-85368044。

    2016年注册监理工程师质量投资进度控制考试真题答案与解析【111-120】

      2016年监理工程师考试质量投资进度控制真题答案与解析由优异网校为考生编辑整理,希望对考生有所帮助。

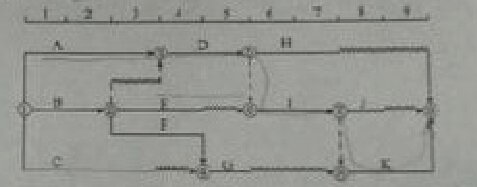

      115、某工程双代号时标网络计划如下图所示,关于时间参数的说法正确的有()。

      A、工作B总时差为零
      B、工作E最早开始时间为第4天
      C、工作D总时差为零
      D、工作I自由时差为1天
      E、工作G总时差为2天
      【答案】CE

      116、关于建设工程多级网络计划系统的说法,正确的有()。
      A、计划系统由不同层次网络计划组成
      B、处于同一层级的网络计划相互关联和搭接
      C、能够使用一个网络图来表达工程的所有工作内容
      D、进度计划通常采用自顶向下,分级编制的方法
      E、能够保证建设工程所需资源的连续性

      118、某工程双代号时标网络计划执行至第20天河第60天时,检查实际进度如下图前锋线所示,由图可以得出的结论有()。

      A、第20天检查时,工作A进度正常,不影响总工期
      B、第20天检查时,工作B拖后10天,影响总工期
      C、第20天检查时,工作C拖后10天,不影响总工期
      D、第60天检查时,工作D提前10天,不影响总工期
      E、第60天检查时,工作E拖后10天,影响总工期
      【答案】ACDE

      119、监理工程师编制的施工进度控制工作细则的内容包括()。
      A、施工进度控制目标分解图
      B、进度控制组织措施
      C、施工进度控制目标实现的风险分析
      D、施工总进度计划编制程序
      E、单位工程施工进度计划编制要求
      【答案】ABC

      120、施工总进度计划编制过程中,确定各项单位工程开竣工时间和相互搭接关系应考虑的因素有()。
      A、同一时间施工的项目不宜过多,以免人力物力过于分散
      B、尽量(提前)建设可供工程施工使用的永久性工程,以节省临时工程费用
      C、应注意季节对施工顺序的影响,以保证工期和质量
      D、尽量××单位工程施工的机械化程度,以降低工程成本
      E、尽量做到劳动力、施工机械和主要材料的供应在工期内均衡
      【答案】A(B)CE

      2016年监理工程师考试质量投资进度控制真题答案与解析【完整版】

      更多监理工程师考试资讯可关注“优异网校监理工程师考试频道”,我们会第一时间发布考试相关资讯,资料获取及培训报名可随时联系我们的在线客服:【在线咨询】,或直接拨打通关热线:【400-0086-044,010-85368044】

    最新考试资讯
    最新真题解析
    最新模拟试题
    最新招生简章
    建筑工程项目资讯导航 学历教育
  • 一级建造师
  • 二级建造师
  • 监理工程师
  • 咨询工程师
  • 安全工程师
  • 造价工程师
